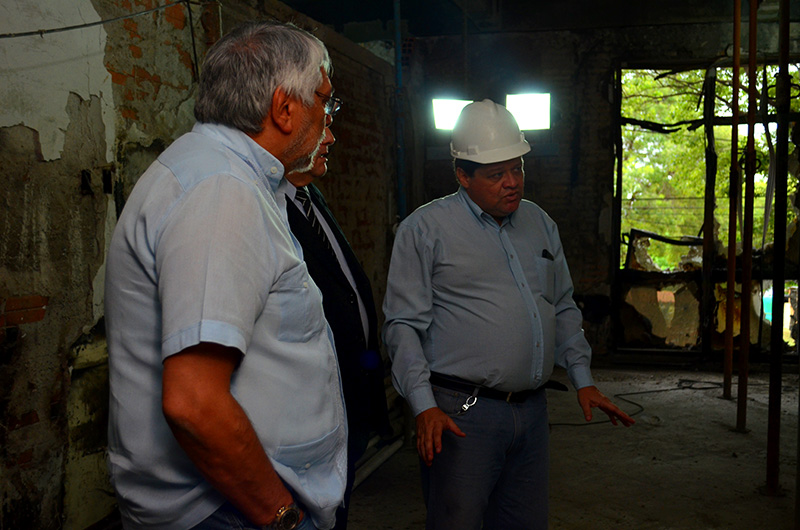

A casi un mes del inicio de las obras de reparación del edificio de la Cámara de Senadores, el Presidente Fernando Lugo recibió esta mañana un informe detallado del avance de las tareas en la zona siniestrada. En su recorrido por el sector afectado, el ingeniero Sergio Gavilán, de la empresa Gavilán & Asociados comentó que ya se ejecutó un 60 por ciento de las trabajos a ser realizados.
Contó que en la primera semana se trabajó hasta las 19 horas, con un grupo de 15 personas y que hasta el momento, pueden señalar con satisfacción que ya se adelantó un 60 por ciento de lo estimado. “Nuestra base era terminar en 75 días, pero luego, a solicitud del Presidente, nos trazamos la meta de culminar a 60 días, y creo que estaríamos concluyendo todos los trabajos, incluso antes”, mencionó.
Por su parte, el arquitecto Carlos Varela de la Cámara de Senadores brindó un tallado informe de la ejecución, según el “libro de obra” desde la fecha del inicio que fue el pasado 27 de febrero, hasta el 19 de marzo.
-27 de febrero de 2018
Inicio de obras. Puesta en funcionamiento de la oficina y depósito de obras. Cercado de las mismas.
Provisión de baños para el personal afectado a la obra.
Se trabaja en;
Retiro de escombros y estructuras del cielorraso de la zona de trabajo.
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Preparación para inyección de fisuras del primer piso.
En planta baja se solicita el acceso a las oficinas de las bancadas liberal y colorada.
-28 de febrero de 2018.
Se trabaja en;
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Preparación para inyección de fisuras del primer piso (lijado y perforaciones para implantación de caños de inyección).
Se apuntalan las estructuras en planta baja y en primer piso.

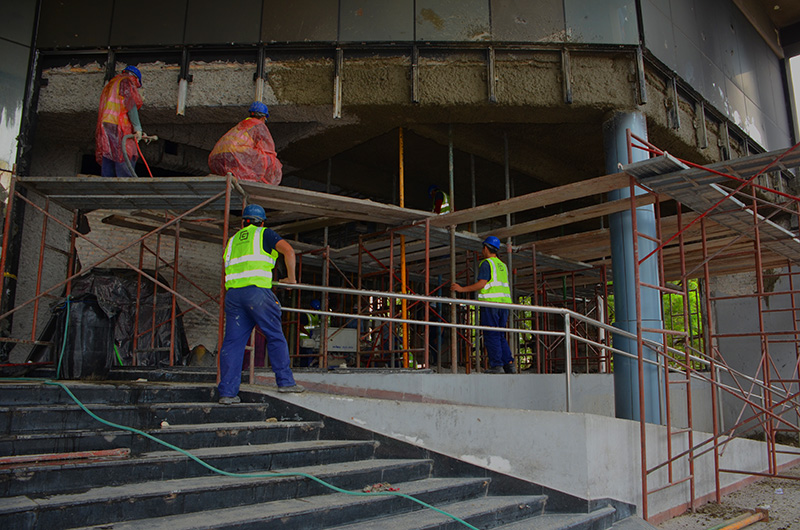

Se retira el cielorraso y se demuele la mampostería que interfiere la ejecución de los trabajos de reparación y refuerzo de planta baja.
-01 de marzo de 2018
Se trabaja en;
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Preparación para inyección de fisuras del primer piso (lijado y perforaciones para implantación de caños de inyección)
Preparación para inyección de fisuras en planta de fisuras en planta baja (lijado de fisuras, perforaciones para implantación de caños de inyección y sello de apoxi).
-02 de marzo de 2018
Se trabaja en
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Retiro de ventanal de fachada y de la estructura del cielorraso anexo al mismo en el primer piso.
Marcación y preparación de la superficie para la colocación del refuerzo con fibras de carbono en planta baja.
-03 de marzo de 2018
Se trabaja en:
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Perforación, sello y colocación de caños para inyección de fisuras del primer piso.
Preparación de la superficie para la colocación del refuerzo con fibras de carbono en planta baja.
-05 de marzo de 2018
Se trabaja en
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Preparación para la colocación del refuerzo con fibras de carbono en vigas del primer piso.
Inyección de fisuras en losas y vigas de planta baja y primer piso.
Preparación para la colocación del refuerzo con fibras de carbono de vigas y losas de planta baja.
-06 de marzo de 2018
Se trabaja en;
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Inyección de fisuras en losas y vigas de planta baja y primer piso.
Preparación para la colocación del refuerzo con fibras de carbono en vigas y losas en planta baja.
Perforación, Sello y colocación de caños para inyección de fisuras de planta baja.
-07 de marzo de 2018
Se trabaja en:
Retiro de recubrimiento de vigas, losas y pilares del primer piso.
Preparación para la colocación del refuerzo con fibras en pilares del primer piso.
Preparación para la colocación del refuerzo con fibras de carbono en vigas y losas de planta baja.
-08 de marzo de 2018
Se trabaja en;
Retiro de recubrimiento de vigas y losas del primer piso.
Preparación para la colocación del refuerzo con fibras en pilares del primer piso.
Preparación para la colocación del refuerzo con fibras de carbono en vigas y losas de planta baja.
-09 de marzo de 2018
Se trabaja en;
Preparación para la colocación del refuerzo con fibras en pilares y vigas del primer piso.
Colocación del refuerzo con fibras de carbono en vigas y losas de planta baja.
-10 de marzo de 2018.
Se trabaja en;
Preparación para la colocación del refuerzo con fibras en vigas del primer piso.
Preparación para inyección de fisuras en vigas del primer piso.
-12 de marzo de 2018.
Se trabaja e;
Preparación para la colocación del refuerzo con fibras en vigas del primer piso.
Inyección de fisuras en vigas del primer piso.
Reparación de daños estructurales en losas y vigas del primer piso.
Limpieza de armaduras en los sectores en donde se ha retirado el recubrimiento de las armaduras.
-13 de marzo de 2018
Se recibe en obra la visita de alumnos de la FIUNA (Masterado)
Se trabaja en:
Retiro del recubrimiento de pilares.
Preparación para la colocación del refuerzo con fibras en vigas y pilares del primer piso.
Preparación para la inyección de fisuras en vigas del primer piso.
Reparación de daños estructurales en losas y vigas del primer piso (Corrosión mayoritariamente).
Limpieza de armaduras en los sectores en donde se ha retirado el recubrimiento de las armaduras.
14 de marzo de 2018
Se trabaja en;
Preparación para la colocación del refuerzo con fibras en vigas del primer piso.
Inyección de fisuras en vigas del primer piso.
Reparación de daños estructurales en pilares y losas del primer piso. (Corrosión mayoritariamente).
Limpieza de armaduras en los sectores en donde se ha retirados el recubrimiento de las armaduras.
15 de marzo de 2018.
Se trabaja en;
Colocación del refuerzo en CFC en pilares y vigas del primer piso.
16 de marzo de 2018
Se trabaja en;
Mortero de protección de fibras en vigas del primer piso.
Se realiza la prueba de los equipos a utilizar para la proyección del mortero graut en los sectores de reconstrucción del recubrimiento y de refuerzo con cfc.
19 de marzo de 2018
Se trabaja en;

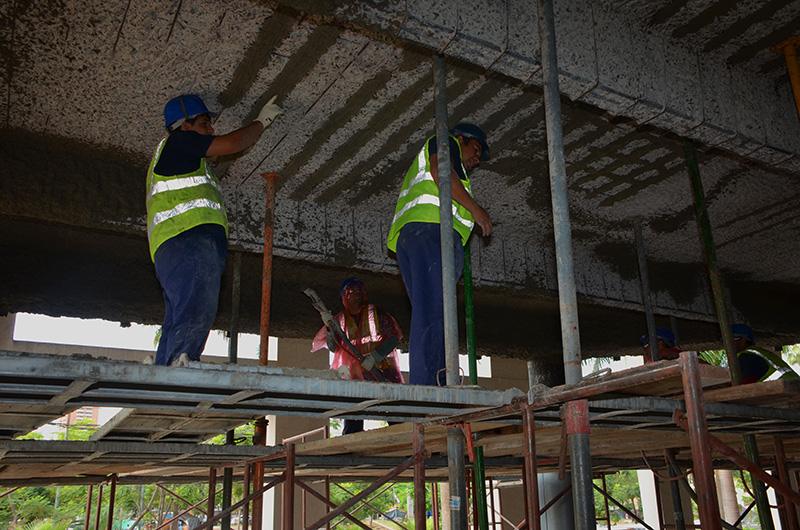

Terminación de reparaciones estructurales y del Mortero de protección de fibras en vigas del primer piso.
Se ejecuta la proyección del mortero graut sobre los elementos estructurales reforzados en planta baja.
